Koniec ważnej inwestycji. Trwa walka z czasem

wtorek, 20 listopada 2018 13:57 / Autor: Michał Łosiak
Koniec ważnej inwestycji. Trwa walka z czasem
Koniec ważnej inwestycji. Trwa walka z czasem
Michał Łosiak
Michał Łosiak

Już niedługo zakończy się przebudowa niezwykle ważnej dla regionu świętokrzyskiego linii energetycznej. Zapewni ona większą pewność dostaw prądu dla dziesiątek tysięcy mieszkańców. Inwestycja ma zostać sfinalizowana jeszcze przed Świętami Bożego Narodzenia.

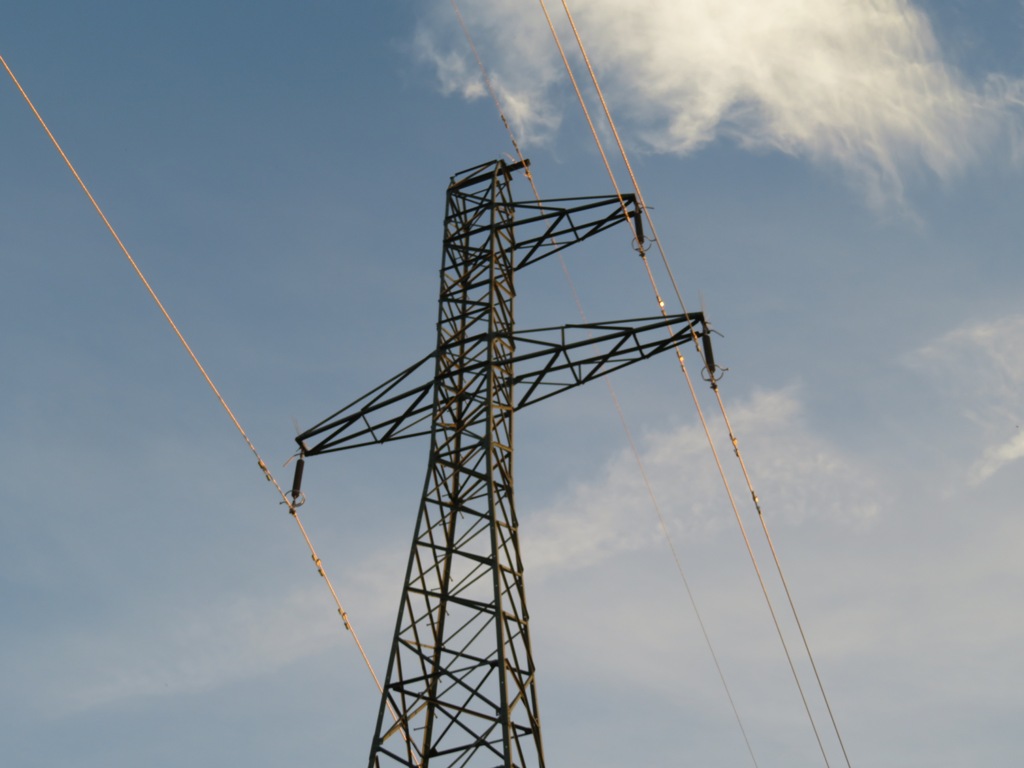

Modernizacja obejmuje linię 110 kV realcji Bór Suchedniów – Występa – Kielce Piaski.  Inwestycja była konieczna ze względu na wiek dotychczasowej infrastruktury, która ma ponad sześćdziesiąt lat. Została ona wybudowana na niskich, betonowych konstrukcjach. Nie wytrzymywała naporu upadających drzew i szadzi. Powodowało to rozległe awarie, szczególnie w okresie zimowym. W 2014 i 2016 roku ze względu na uszkodzenia bez prądu pozostawało nawet kilkadziesiąt tysięcy mieszkańców. – Będzie to jakość XXI wieku. Słupy betonowe zostały zastąpione słupami nadleśnymi o wysokości ponad 50 metrów. Ich przewody są usytuowane powyżej korony drzew, więc wszelkie awarie będą zminimalizowane. Linia, o której wspominamy jest linią łączącą dwie stacje energetyczne w Skarżysku i Kielcach. Aglomeracja kielecka zasilana jest z trzech stacji węzłowych: na ulicy Zagnańskiej, w Radkowicach i w Micigoździe – tłumaczył Robert Matusiewicz, kierownik oddziałowego centrum dyspozytorskiego w PGE Dystrybucja Oddział Skarżysko Kamienna, inwestora przedsięwzięcia.

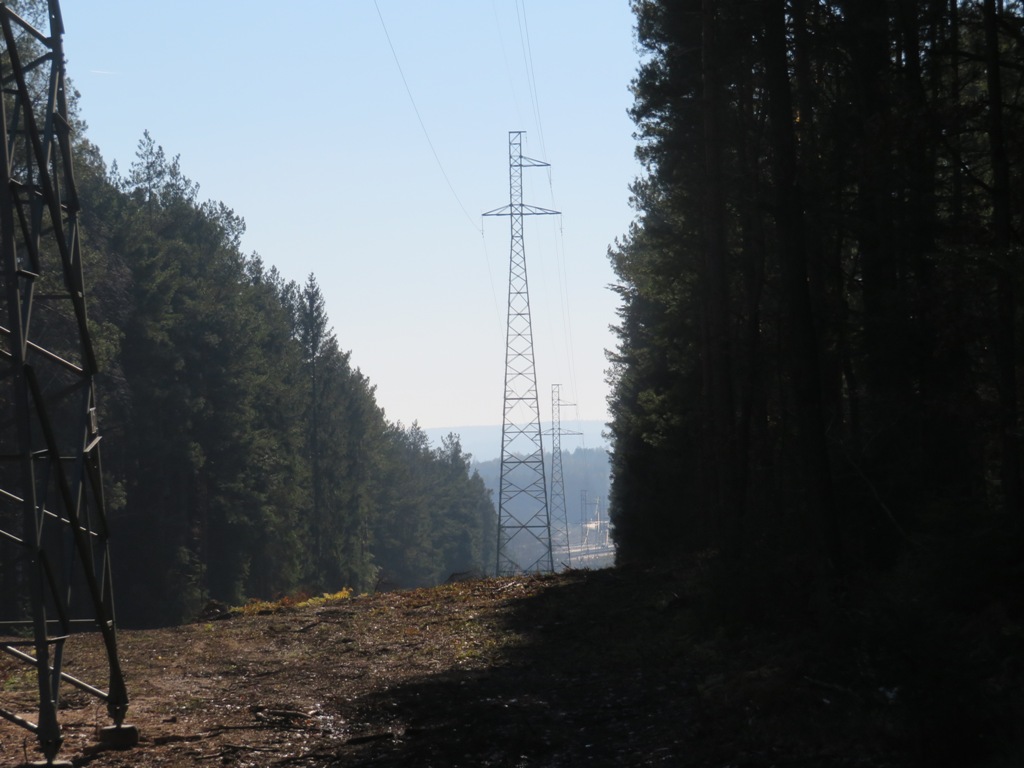

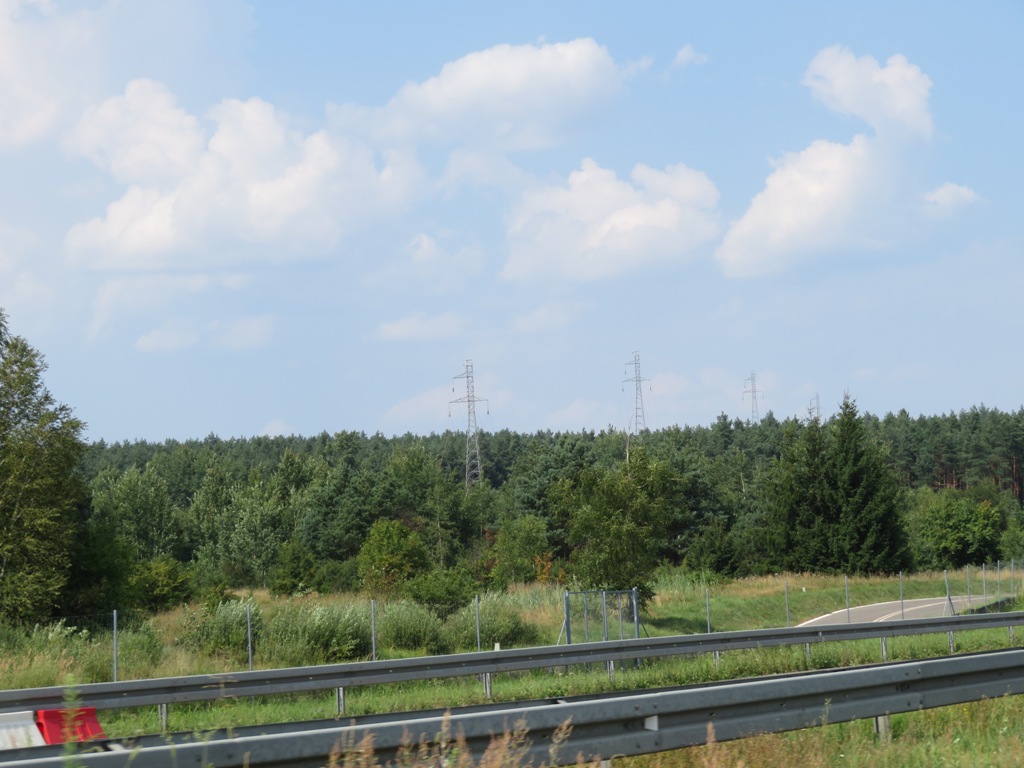

Trasa i długość linii pozostała bez zmian, której jednak uległo miejsce posadowienia słupów. Ich konstrukcje są wyższe, zwłaszcza na obszarach leśnych. Dzięki temu nie było potrzeby wycinki lasu. –  Ta linia była dla nas dużym zmartwieniem. Mieliśmy na niej w ciągu roku kilka awarii. Dwa lata temu była tzw. awaria Masłowa. Mieliśmy połamanych kilka słup, a dojazd tam był bardzo skomplikowany. To trudny teren. Najczęściej były to awarie nocne, a my nie mogliśmy czekać do rana – mówił Jakub Kowalik, kierownik wydziału linii wysokich napięć w PGE Dystrybucja.

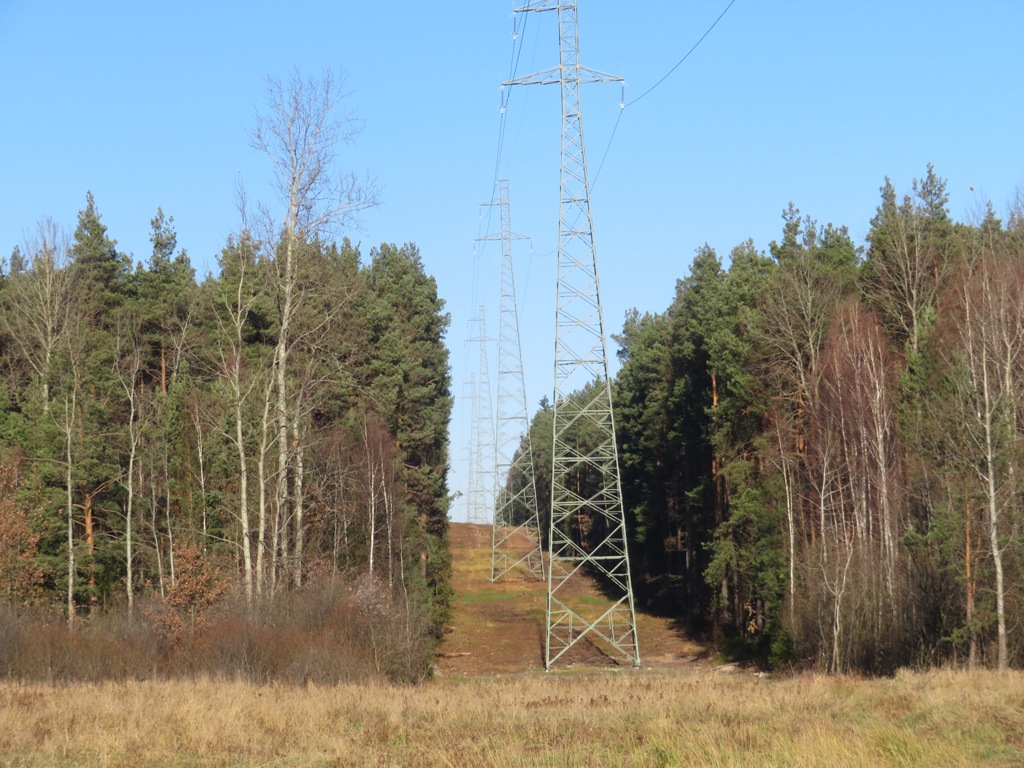

Prace zostały zaplanowane w trzech etapach. Od czerwca modernizowany był fragment w Skarżysku i Suchedniowie. Od sierpnia, prowadzone były prace na terenie gminy Zagnańsk i Łączna. Ostatni etap objął gminę Masłów i Kielce i rozpoczął się w październiku. Przebudowę zaplanowano w taki sposób, aby nie towarzyszyły jej żadne przerwy w dostawach prądu. – Teren jest trudny i mocno kamienisty. Niejednokrotnie musieliśmy wykuwać grunt pod ustawienie stanowiska. Na chwilę obecną nie mamy jednak problemów, które mogłyby wpływać na opóźnienie inwestycji, choć zbliża się zima i zaczynają wiać coraz silniejsze wiatry. W tych warunkach nie możemy stawiać słupów – mówił Stanisław Chrzan, kierownik projektu z firmy ENPROM, wykonawcy inwestycji. Koszt przedsięwzięcia to ponad 8,5 miliona złotych.
